最近牽頭的一個項目上線發布,涉及外部合作,除了一般的需求調研溝通、產品設計評審和研發過程管理之外,還多了對運維實施和合作方的溝通協調。過程中經歷的一些場景和腦海里項目管理思路反復在碰撞,把它們梳理和提煉出來,分享和自勉,以更好地開展以后的產品工作。
對于兼容產品經理和項目經理的情況下,產品層面需要快速學習業務并結合產品現狀整理業務點,為產品設計做鋪墊。項目層面需要充分了解業務方期望以及項目任務(市場、運營、產品、開發、測試、運維方面)的進展現狀及約束條件,為項目管理做鋪墊。
一、產品角度:
1、系統業務點,重點關注運營/市場層面需先確定的業務模式,便于產品設計方案可以做到有的放矢。
2、產品設計和項目管理工作如何合理的做到平衡,一個腦力+體力并重的活,讓大家參與進來,精力分配上會平衡些:
1)產品設計階段和交互設計師結對設計,產品經理描述清楚業務場景,交互設計師在此基礎上設計貼合交互方案。
2)產品設計雛形出來后和開發、測試分享,邀請一起溝通討論取長補短,有參與感。
3)項目研發過程中,對于UED、開發、測試的交互/視覺反饋的意見,主動溝通,尊重多數人意見。
4)項目上線后,如有條件邀請項目組之外的伙伴作為小白用戶去體驗,沒有帶入感,更容易發現體驗上可能存在的問題。

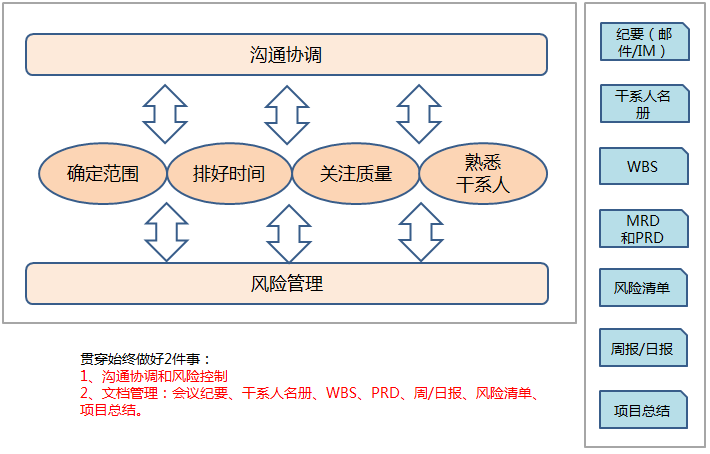

二、項目角度:

1、確定范圍
調研階段,和運營、市場、運維、產品多方溝通,盡可能全面的覆蓋到項目范圍,為后面的WBS制定提供依據,防止遺漏。
1)運營和市場需求的考慮:除了和運營溝通業務需求,也要和商務溝通市場需求(如:對外銷售和市場推廣計劃),這些需求直接影響立項、產品設計和研發。
2)運維需求的考慮:根據合同的軟硬件配置需求,邀請技術設計邏輯組網圖,邀請運維出物理架構圖并明確運維分工界面。
3)產品溝通提前邀請:業務范圍中主干需求確定后,將業務需求細化成一級需求清單(需求名稱、業務描述、產品方案、優先級、提出方),提前邀請UED、開發、測試參與了解需求背景和預估工作量,作為立項排時間計劃參考。
2、排好時間
立項材料中里程碑計劃和資源計劃的制定,除了和產品、UED、開發、測試、合作伙伴的溝通外,運維實施也要考慮進去。節點至少包含:立項申請和匯報、業務需求溝通和分析、運維方案確定和實施、產品設計和需求評審、單元開發、開發聯調、測試聯調、上線發布、試運行、結項匯報。其中,運營和市場推廣如有明確計劃,可以追加進。
1)業務需求溝通和分析,待定需求點整理成清單并提出期望確認完成時間,以天為單元,郵件、IM+電話推動進展。
2)產品設計和評審,提前發給UED、開發、測試做預審,正式評審會上針對性開展溝通,提高評審效率,評審結束后將需求修訂內容及對應的需求編號備注在PRD修訂記錄,便于了解。
3)進入開發階段,在一級WBS基礎上,請運維、UED、開發、測試、合作伙伴做任務分解、細化,原則上單任務用時不超過3個工作日,做任務時間匯總時留10%buffer,應對可能的風險。
3、關注質量
基于項目WBS在做時間管理和風險管理時,對任務質量也需溝通和了解,參與和技術、運維的方案會議。
4、熟悉干系人
5、風險管理和溝通協調
1.風險管理,優先保障WBS中關鍵路徑管理(在所有任務項中耗時最長的剛需任務組合)進行過程管理,確保關鍵路徑按期完成,以主路徑各任務項的時間倒推其他路徑的任務最遲完成時間。對出現任務延遲、人員變動、方案存在隱患時,及時做風險登記和管理。在項目各階段(業務需求溝通和分析、運維方案確定和實施、產品設計和需求評審、單元開發、開發聯調、測試聯調、上線發布、試運行、結項匯報)開展過程管理,當前階段任務預留的buffer開始被上一個階段任務占用,及時協調和預警,和伙伴溝通迅速采取應對措施:趕工處理或任務調整(一般不建議)。
2.溝通協調
1)項目啟動后,建立QQ-專題群。對于跨公司的合作,立項啟動會時雙方負責人盡量都在場。
2)緊急問題,建立風險專題IM組,文字+電話溝通。
3)待確認的問題,郵件發送時提出期望確認完成時間。
4)重要問題的溝通協調,找到問題的直接對接人。
5)郵件中需要相關伙伴關注的,顏色標注。
6)問題進展緩慢時,及時和領導溝通請求增派資源。
7)在周報基礎上,重要階段任務結束前(基礎網絡環境、轉測)以日報跟進。
8)郵件內容抓住幾個要素:背景、主題、事情、人、當前進展、下一步計劃。
